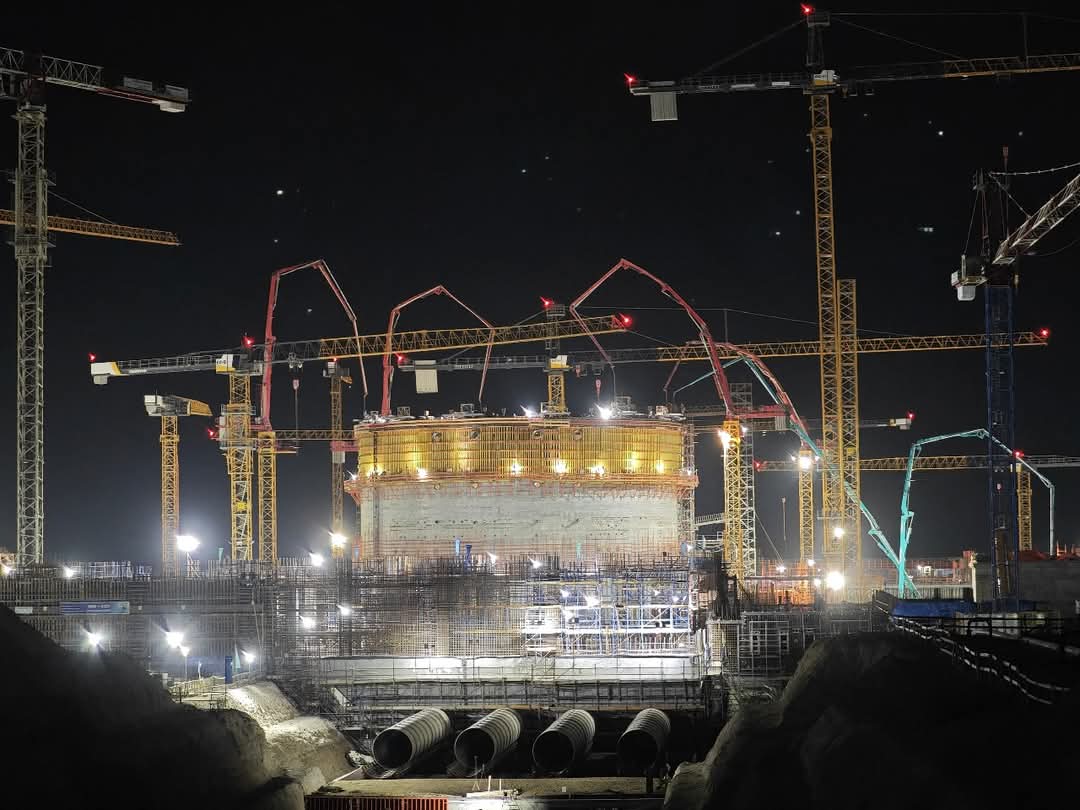

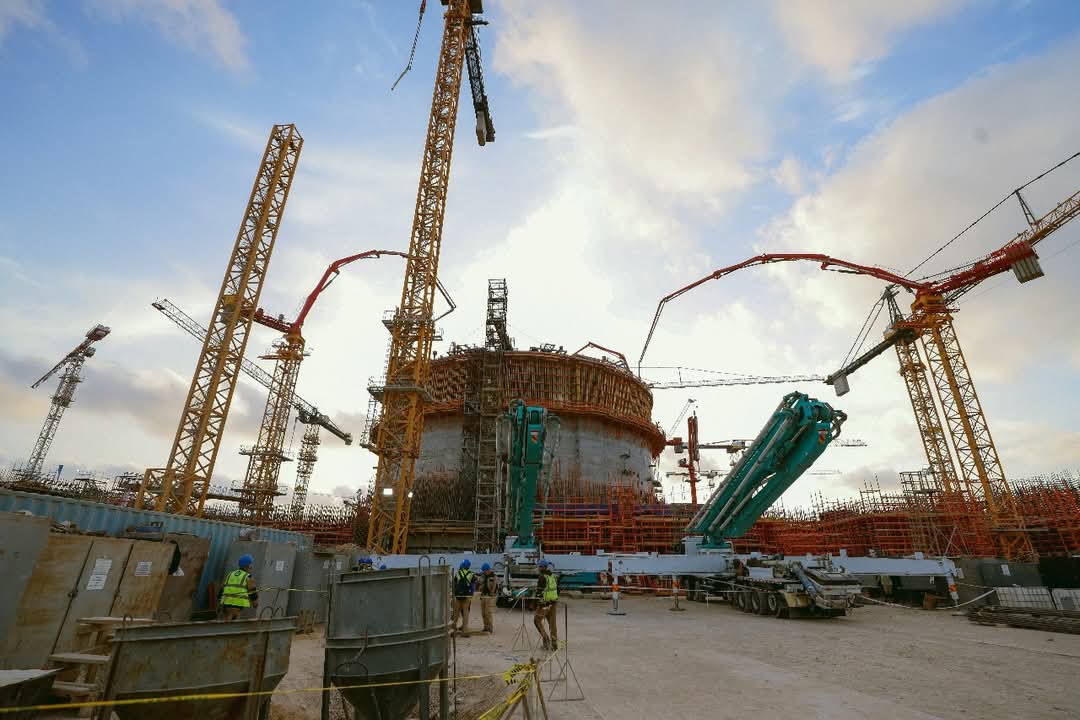

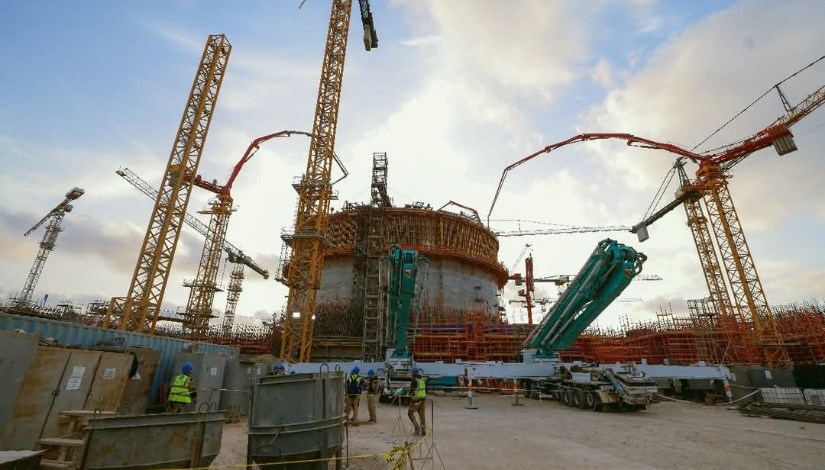

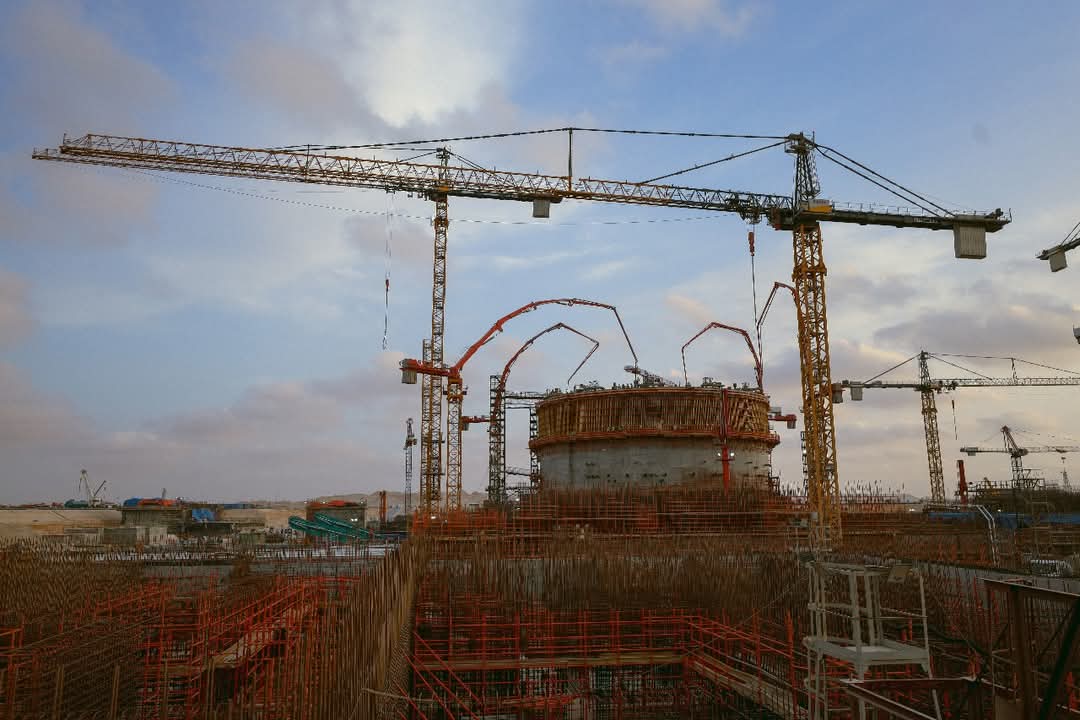

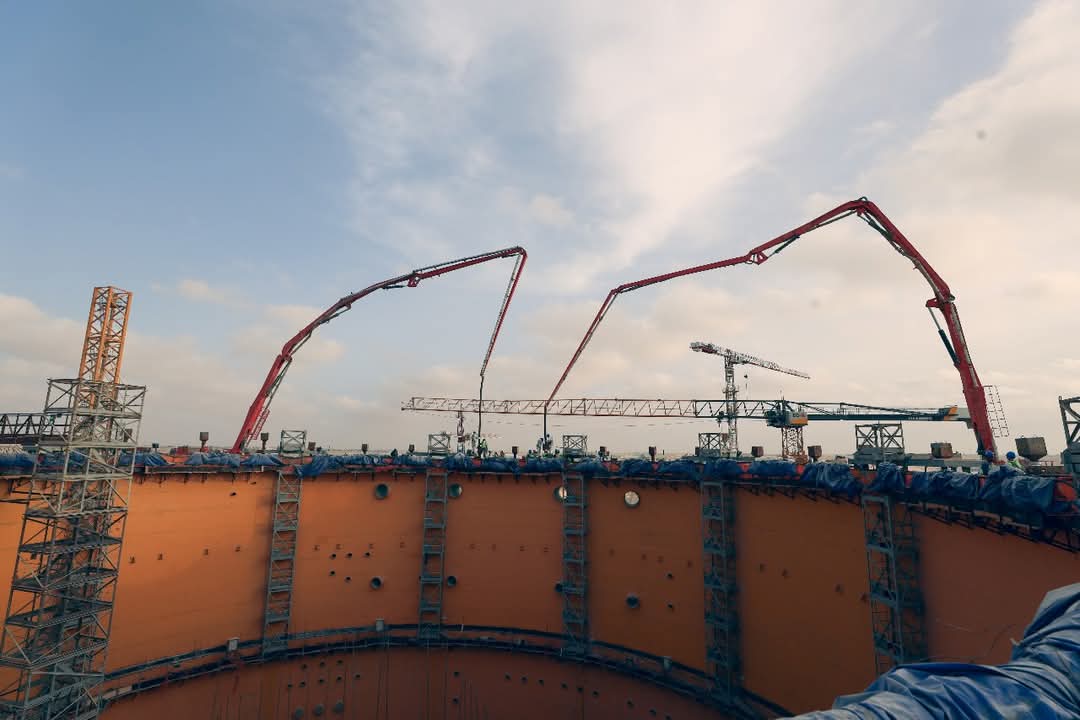

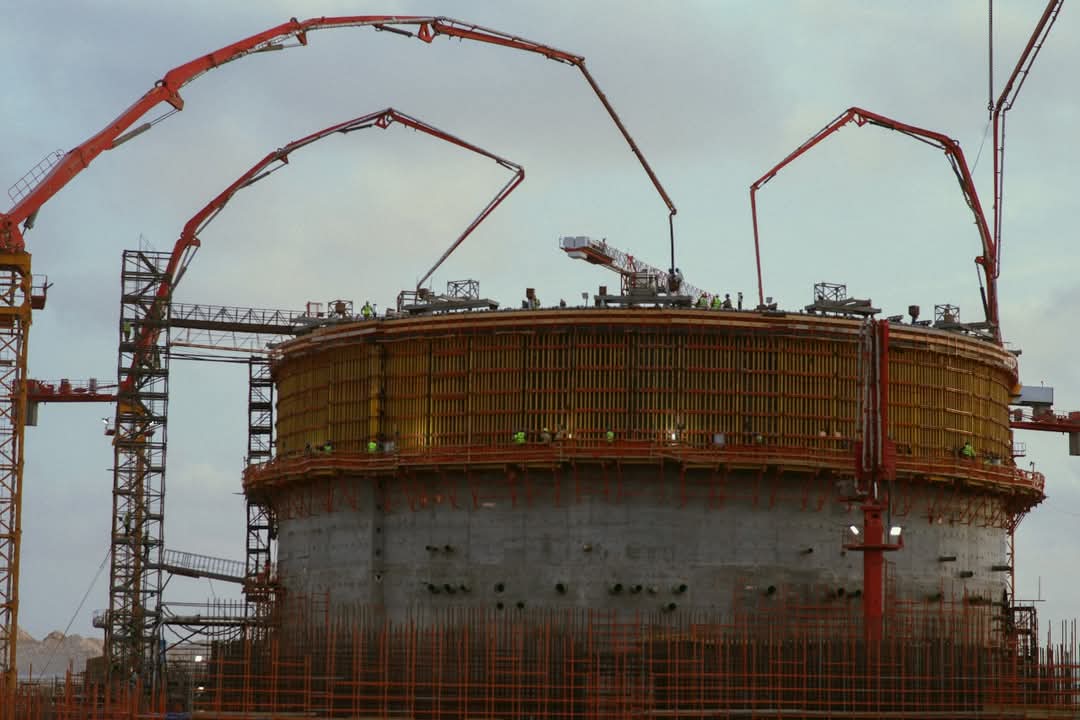

انتهاء مرحلة جديدة قبل الموعد، أحدث صور لمفاعل الضبعة النووي
الخميس، 22 مايو 2025 08:25 ص
مفاعل محطة الضبعة النووية
نجح فريق العمل بالمفاعل الثاني لمحطة الضبعة للطاقة النووية، في 19 مايو 2025، في إتمام صب المستوى الثاني من وعاء الاحتواء الداخلي، وذلك قبل الموعد المخطط له ضمن الجدول الزمني المعتمد.

ماهو وعاء الاحتواء الداخلي؟
ويعد وعاء الاحتواء الداخلي أحد أهم عناصر السلامة في المنشآت النووية، حيث يضمن متانة الهيكل النووي وإحكامه الكامل لحماية المفاعل ومكوناته الأساسية.

أبرز تفاصيل الإنجاز
- أكثر من 1000 متر مكعب من الخرسانة تم صبها خلال 24 ساعة.
- 12 شريحة ضخمة تم تصنيعها وتجميعها داخل الموقع.
- مشاركة أكثر من 65 متخصصًا من الجانبين المصري والروسي في عملية الصب.
- ارتفاع الغلاف الواقي الداخلي إلى المستوى الثاني = +20.150 مترًا.

وذلك التقدم ليس مجرد إنجاز هندسي، بل دليل حي على الإرادة والتخطيط والعمل الجماعي المتناغم، كما يُشكل عنصرًا أساسيًا في بناء مستقبل مستدام قائم على تنويع مصادر الطاقة.


Short Url
60 مليار جنيه استثمارات للصحة بخطة التنمية الاقتصادية والاجتماعية 2026-2027
02 سبتمبر 2026 05:08 م
بينها تبادل العملات.. مصر والصين تجددان اتفاقيات دعم الاستثمارات والتحول الأخضر والرقمي
02 سبتمبر 2026 04:52 م
أكثر الكلمات انتشاراً
